• 任丘·德利锦绣3月施工进度
  • 资讯类型:热点关注  /  发布时间:2024-04-09  /  浏览:1132 次  /

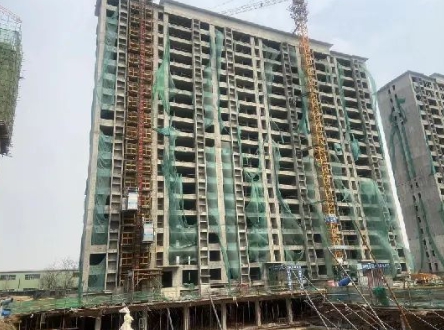

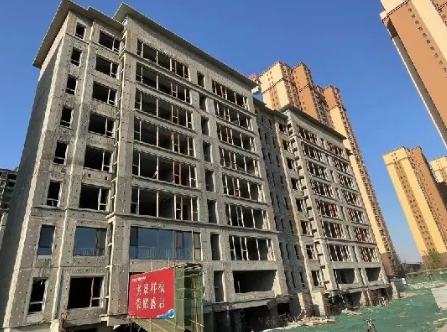

1号楼,13层顶板钢筋绑扎完成

2号楼,1-18层二构完成,屋面找平完成

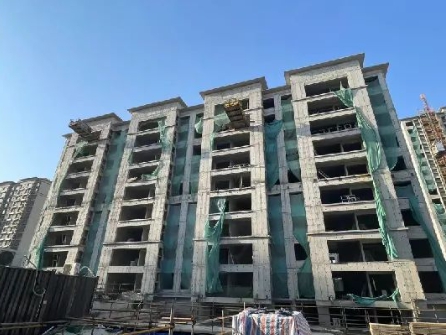

3号楼,门框进场安装完成30%

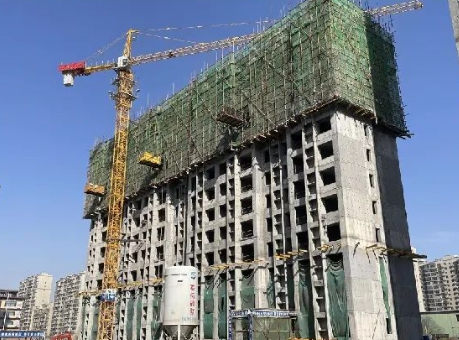

5号楼,二构完成,主体验收完成

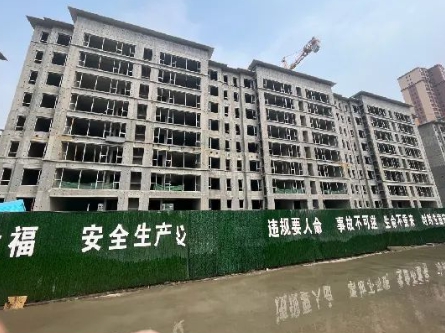

6号楼,主体完成,挂网拉毛完成,9层室内抹灰完成,屋面防水完成

7号楼,1-7层室内抹灰完成,外墙找平完成

8号楼,主体验收完成,门框安装完成95%

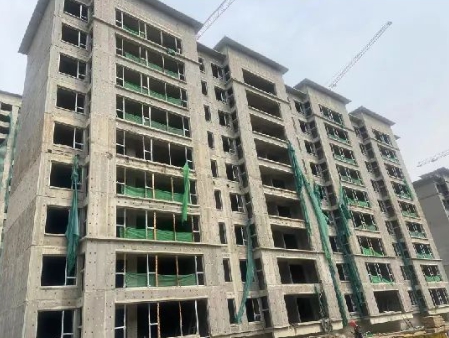

9号楼,6-8层室内抹灰完成,屋面防水完成

10号楼,西单元1-8层室内抹灰完成,屋面防水完成

5号段车库,基础防水完成

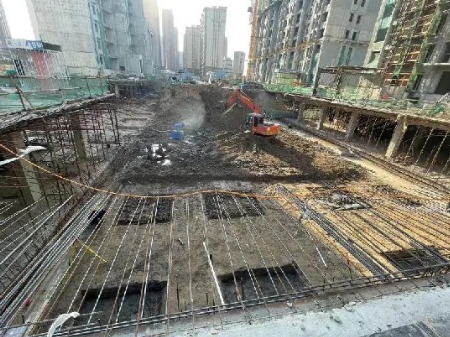

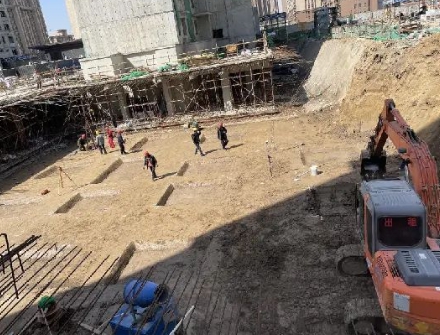

7号段车库,基础垫层砼浇筑完成

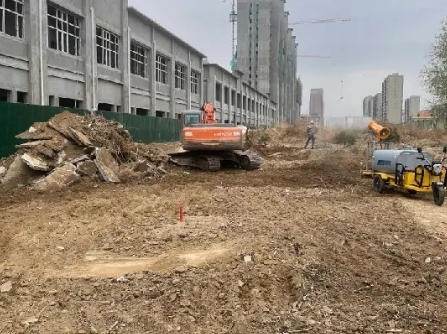

创业路已动工,开始场地平整

创业新盛市场,预计7月份交房,已经开始安装玻璃刷外墙

来源:德利锦绣官方公众号
